7月24日,在拉萨±400千伏换流站RH1继电器室,河南送变电建设有限公司员工赵皓菥正在整理静止无功补偿器作业面保护调试报告,为项目按期投运作最后的冲刺准备。
拉萨±400千伏换流站是国家电网有限公司全面贯彻落实党的治藏方略、助力西藏经济社会高质量发展的重要民生工程,于2011年年底投运。该站扩建工程是青藏直流联网工程(二期)扩建工程的重要组成部分,是国内首个在已投运直流换流站进行的扩建工程,计划今年9月底竣工。工程建成后青藏直流输送电容量将由目前的60万千瓦增加到120万千瓦,显著提高青海和西藏电网电力余缺互济能力,有效满足西藏快速增长的用电需求。

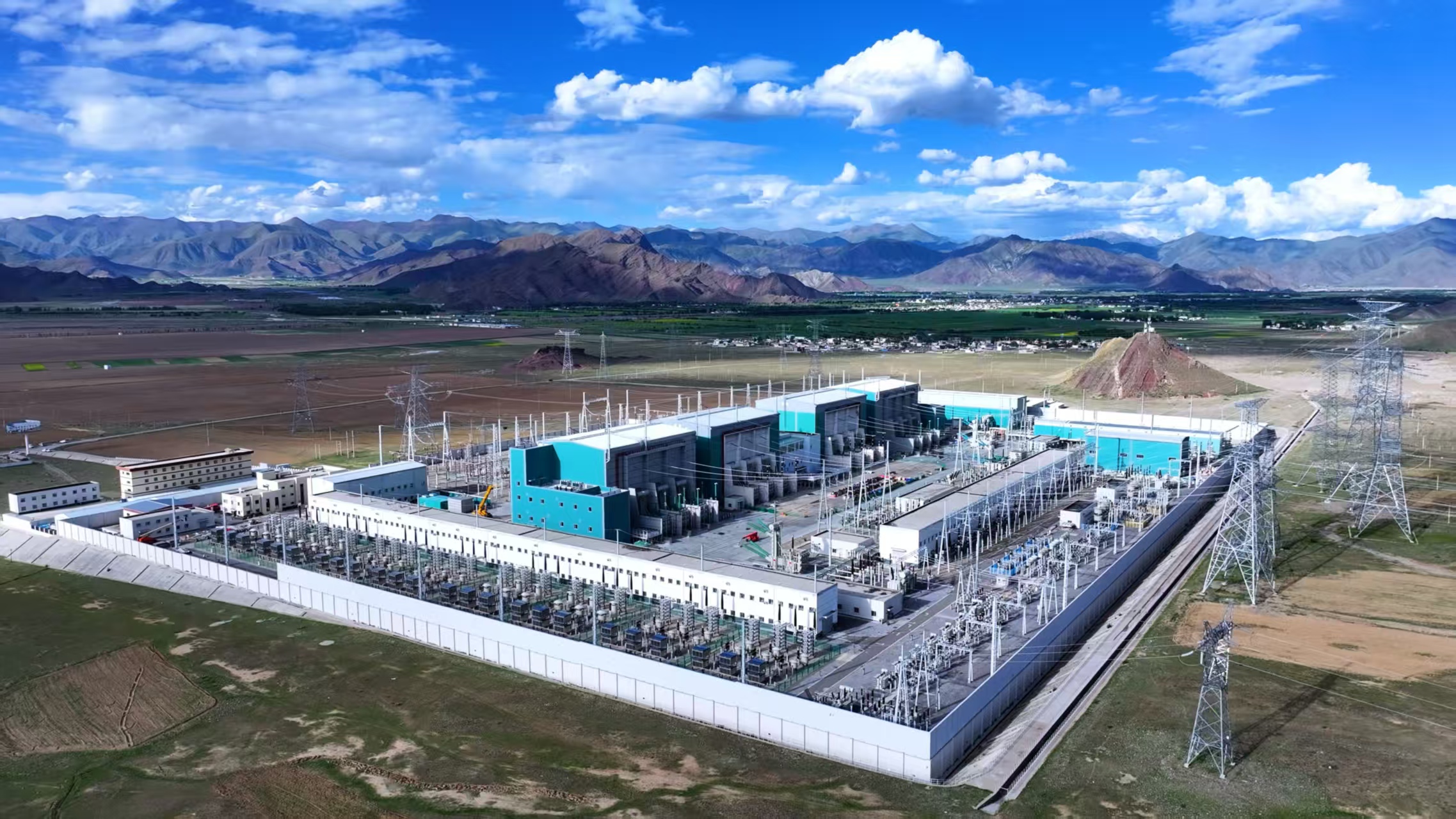

拉萨换流站鸟瞰图。黄伟 摄
国网河南省电力公司组织河南送变电建设有限公司等单位骨干力量组建项目部,认真落实“六精四化”工作要求,全力克服高原环境恶劣、有效工期短、高风险作业多等困难,加强现场安全管控,创新技术手段,保障工程安全优质高效推进。
“拉萨扩是目前世界上海拔最高的换流站扩容工程,工程依山而建,气候变化快,温差大,空气稀薄含氧量低,对施工人员身体素质是一种严峻考验。”施工项目安全员曹满宇说。
为确保每一名在现场作业的人都适应高原极端恶劣环境,项目部在严格执行参建单位和作业人员“双准入”管理的基础上,增加“习服准入”管理举措,坚持“不习服不上线、不体检不上线和不培训不上线”的原则,守好安全第一道关。在施工现场,项目部还联合四川电力医院设立两个医护站,为参建人员配置了救护车、高压氧舱等医疗设备及诊断室,确保参建人员身心安全。
“拉萨扩工程涉及检修、扩建电气、扩建土建、技改等多项工作,施工任务繁重复杂,现场作业安全风险多。”曹满宇说。项目部结合现场实际,使用硬质围栏实现“口袋式”场地隔离;按照安全技术规程中的最严标准,制作安全距离控制表,并在工作区域公示;将现场划分为4大区域,实施现场分区联合包保的网格化管理;实行“小班组”管理,控制每个班组人数不超过30人;创新二次改造可视化管理,全力确保工程安全推进。结合现场实际,打破常规,在土建施工阶段创新引入电为动力的塔吊代替燃油起重机械,既有效避免多部起重机械交叉作业的风险,又解决了燃油起重机械高海拔作业出力不足的问题。
拉萨扩工程换流阀采用国内少见的12脉动四重阀阀塔结构,作为整个换流站的核心,其肩负着交流电与直流电之间的连接与转化。阀厅施工对技术和环境要求极高,施工工艺最繁琐、安装环境最苛刻,阀厅内温度、湿度、微粒颗粒度必须满足要求。

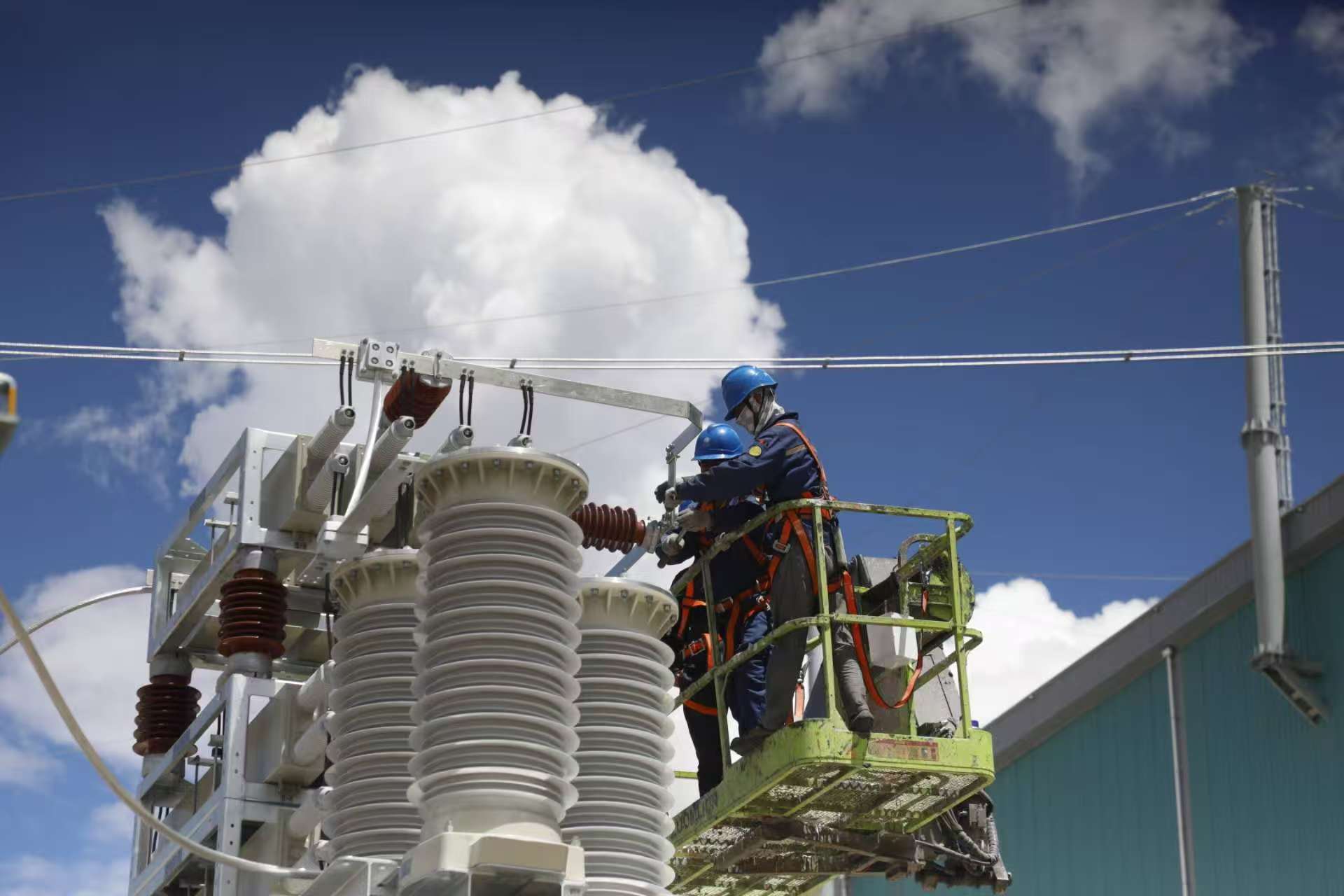

河南送变电建设有限公司员工开展设备安装工作。黄伟 摄
“为进一步提高质量工艺水平,项目部以鲁班奖的质量标准严格要求,进一步细化明确工程质量工艺目标要求,严格把控换流变、GIS、换流阀等主设备安装质量要求,全程采用智慧安装系统,质量控制点数据实时记录上传,严格确保施工质量。”项目总工程师陈龙介绍说。
该工程位于生态脆弱的自然保护区过渡区,紧邻黑颈鹤栖息地,环保要求极为严格。建设过程中,项目部始终将生态保护放在首位,秉持“海拔4000米,品质零海拔;生态保护红线,发展无界限”的建设理念,施工期严格避开黑颈鹤迁徙和繁殖季节,采用低噪音设备减少对野生动物的干扰;施工区域表土剥离后集中保存,完工后100%回填并恢复植被;建筑垃圾和废弃物实现分类回收再利用。通过科学规划与精细化管控,工程实现了“电送千里外,青山依旧在”的绿色发展目标,为在生态敏感区推进重大基建项目提供了可复制的经验。
“当前,工程土建施工全部完成,电气施工完成95%,已进入最后冲刺收官阶段,我们将始终秉持精细严实的工作作风,确保工程按期投运,向西藏自治区成立60周年献礼。”施工项目部经理黄文艺自信地说。(文/申永涛 郭栋 图/黄伟)
